دراسة وطنية تحليلية وتطويرية · نسخة إلكترونية موثقة

الدراسة التحليلية والتطويرية للمقترح الوطني

الملتقى الوطني لاكتشاف واستثمار مواهب الأشخاص ذوي الإعاقة
إعداد الدراسة والتحليل والتوصيات التطويرية: محمد آل سحمان
المراجعة والملاحظات التطويرية: الأستاذة ابتسام آل الشاعر
هذه الدراسة مستقلة أُعدت بناءً على طلب تقييم المقترح، ولا تنسب ملكية الفكرة أو الفعالية إلى معدّي الدراسة والمراجعة.
ملاحظات المراجعة
الهامش المرقّم أسفل كل بطاقة يحدد مصدر النص. [رقم] يُظهر اسم صاحب الفقرة عند الضغط عليه. الأرقام المالية والمستهدفات الواردة في الدراسة تقديرية ما لم يُنص على خلاف ذلك. محتوى مراجعة الأستاذة ابتسام منقول هنا بصياغة عربية منقحة دون ادعاء أنه بحث ميداني مستقل.

فهرس الدراسة

الدراسة الأساسية — محمد آل سحمان

تمهيد الدراسة

تتناول هذه الدراسة المقترح الوطني لإقامة «الملتقى الوطني لاكتشاف واستثمار مواهب الأشخاص ذوي الإعاقة»، من خلال قراءة تحليلية لمكوناته وأهدافه ومساراته التنفيذية، ومقارنته بالتجارب والممارسات المهنية ذات الصلة، وصولًا إلى تحديد مواطن القوة والتميز، والكشف عن جوانب القصور والمخاطر المحتملة، وتقديم توصيات تطويرية قابلة للتطبيق.

وتنطلق الدراسة من أهمية الانتقال بالمبادرات الموجهة للأشخاص ذوي الإعاقة من نطاق الاحتفاء بالمواهب وإبرازها إلى نطاق اكتشاف القدرات وتأهيلها وربطها بالفرص المهنية والاقتصادية والاستثمارية، بما يعزز المشاركة الفاعلة والاستقلالية والاستدامة.

وتؤكد الدراسة أن نجاح الملتقى لا يتحقق بمجرد تنظيم فعالية متميزة، وإنما بقدرته على إحداث نتائج حقيقية يمكن قياسها والتحقق من استمرار أثرها.

نطاق الدراسة

تحليل المقترح المرفق، ومقارنته بالتجارب والممارسات ذات الصلة، وتحديد مواطن التميز والقصور والمخاطر، ثم تقديم تصور تطويري يرتقي بالمبادرة إلى مستوى وطني رائد بإذن الله تعالى.

منهجية الدراسة ونطاقها

• التحليل الوثائقي: مراجعة المقترح الأصلي من حيث الأهداف والمخرجات والحوكمة والبرنامج والميزانية ومؤشرات الأداء.

• التحليل الاستراتيجي: تقييم وضوح الغاية وقابلية التنفيذ والاستدامة والتوسع الوطني.

• المقارنة المرجعية: الاستفادة من تجارب دولية وممارسات مهنية في التوظيف الدامج واكتشاف القدرات وإشراك القطاع الخاص.

• تحليل الفجوات والمخاطر: تحديد العناصر غير المكتملة والمخاطر التشغيلية والمالية والتنظيمية والمرتبطة بحقوق المشاركين.

• التطوير والتحسين: اقتراح نموذج تنفيذي يعزز فرص النجاح ويربط المخرجات بنتائج قابلة للتحقق والقياس.

وتظل نتائج هذه الدراسة في نطاق التقييم المكتبي للمقترح، ولا تمثل تدقيقًا ميدانيًا أو اعتمادًا رسميًا للجدوى أو الجاهزية.

الملخص التنفيذي

يمثل المقترح انتقالًا مهمًا من نموذج الفعاليات الاحتفائية إلى نموذج اكتشاف القدرات وربطها بفرص حقيقية في التوظيف والاستثمار والاحتضان والتسويق. ويُعد هذا التحول جوهر القوة في الفكرة. إلا أن نجاح المبادرة يتوقف على استكمال عناصر تشغيلية ومالية وحوكمية قبل اعتماد التنفيذ النهائي، وفي مقدمتها دراسة طلب فعلية من جهات الفرص، وتحديد الحد الأدنى للفرص الجاهزة، واختبار الوصول الشامل، وبناء نظام متابعة يمتد إلى 12 شهرًا.

التوصية المركزية: الموافقة المبدئية على تطوير المبادرة، مع عدم اعتماد تنفيذها النهائي بصيغتها الحالية قبل إغلاق الفجوات الحرجة المحددة في هذه الدراسة.

أولًا: التقييم الاستراتيجي الأولي

أرى أن المقترح يتجاوز فكرة إقامة ملتقى تقليدي للأشخاص ذوي الإعاقة؛ فهو يتبنى تحولًا مهمًا من عرض المواهب وتكريم أصحابها إلى اكتشاف القدرات وتأهيلها للفرص الاقتصادية والمهنية والاستثمارية.

وهذا هو العنصر الأهم الذي ينبغي المحافظة عليه وتعزيزه.

لكن نجاح المبادرة لن يُقاس بحجم الحضور، أو عدد المتحدثين، أو فخامة الافتتاح، أو التغطية الإعلامية، وإنما بقدرتها على الإجابة عن سؤال جوهري:

كم موهبة اكتُشفت، وكم فرصة حقيقية تحققت، وكم حياة مهنية أو اقتصادية تغيرت نتيجة هذه المبادرة؟

الحكم الأولي

مجال التقييمالحكم التحليلي
قوة الفكرة الاستراتيجيةمرتفعة
نضج التصور التنظيميجيد جدًا مبدئيًا
جاهزية التنفيذ الفعليتحتاج إلى استكمال
قابلية التحول إلى مشروع وطني مستدامواعدة

هذه أحكام تحليلية نوعية، وليست نتائج تدقيق ميداني أو درجات صادرة عن جهة اعتماد.

ومن أهم الإيجابيات أن الملتقى ليس حدثًا منفصلًا، بل مشروع يبدأ بمرحلة تحضيرية تمتد ستة أشهر، وينتهي بمتابعة للأثر تصل إلى 180 يومًا. كما يحدد المقترح مسارات التوظيف والاستثمار والاحتضان والتسويق، ويعطي اعتبارًا للوصول الشامل وحوكمة التقييم.

وفي المقابل، توجد فجوة ينبغي معالجتها قبل الاعتماد: الوثيقة تفصل ما سيجري أثناء الملتقى بصورة أفضل من تفصيل كيفية ضمان تحقق الفرص بعد انتهائه. وهذه نقطة محورية في التطوير.

ثانيًا: المقارنة بالتجارب الدولية والممارسات الموثوقة

تظهر المقارنة أن أكثر المبادرات فائدة ليست التي تجمع المواهب في معرض فحسب، بل التي تصل بين تقييم المهارات واحتياجات الشركات والتوظيف والتطوير المستمر.

1. معرض الوظائف والابتكار للتنوع في القدرات - 2019

نظمت منظمة العمل الدولية وشركاؤها معرضًا لمدة يومين، شاركت فيه 18 شركة وخمس منشآت ناشئة واجتماعية، مع توفير خدمات تواصل ميسرة للباحثين عن العمل.

الدرس المستفاد: لا يكفي حضور الشركات؛ يجب أن تأتي وهي مستعدة لمقابلة مرشحين وتقييمهم.

2. تجربة مايكروسوفت في التوظيف الدامج

تتضمن التجربة الموجهة للأشخاص من طيف التوحد تقييمًا عمليًا للقدرات، وأنشطة جماعية، وفرصًا للتواصل مع مسؤولي التوظيف، بدل الاعتماد على المقابلة التقليدية وحدها.

الدرس المستفاد: ينبغي أن يرى المستثمر وصاحب العمل الموهبة في أدائها الفعلي، لا في سيرتها الذاتية فقط.

3. مبادرة The Valuable 500

تقوم على التزام قيادات الشركات بإجراءات عملية لتعزيز دمج الأشخاص ذوي الإعاقة، مع الاهتمام بالمساءلة والقياس والتمثيل الحقيقي.

الدرس المستفاد: توقيع اتفاقية عامة أقل قيمة من التزام محدد له مسؤول وموعد ومؤشر تحقق.

وتؤكد أدلة منظمة العمل الدولية أهمية الترتيبات التيسيرية في جميع مراحل التوظيف، من التقديم والتقييم إلى أداء العمل والاستمرار فيه.

ما الذي ينبغي أن يميز ملتقى عسير عن هذه التجارب؟

أن يجمع في منظومة واحدة بين الاكتشاف الوطني، والتقييم العملي المتخصص، والمطابقة الاقتصادية، والتعاقد، وقياس الأثر؛ مع المحافظة على خصوصية البيئة السعودية والتنوع الكبير في المواهب ومجالاتها.

ثالثًا: مواطن القوة والإيجابيات في المقترح

العنصرالتحليل المهني
الهوية الوطنيةاختيار نطاق يشمل مناطق المملكة الثلاث عشرة يمنح المبادرة قابلية انتشار واسعة.
وضوح الغايةالانتقال من الاحتفاء بالموهبة إلى توفير فرص فعلية.
المسار التحضيريوجود ستة أشهر للإعداد يمنح مجالًا للاكتشاف والتقييم بدل الاستعجال.
معايير التحكيمتحديد ستة معايير بأوزان مجموعها 100% يوفر أساسًا منظمًا للتقييم.
تنوع الفرصيشمل التوظيف والريادة والتسويق والاحتضان والمجالات الإبداعية والبحثية.
الوصول الشاملمراعاة لغة الإشارة وقارئات الشاشة والتيسيرات الحركية وطرق التواصل البديلة.
الحوكمةوجود فصل مقترح بين التقييم والرعاية، وإقرارات تضارب المصالح.
قياس الأثرمتابعة النتائج بعد 30 و90 و180 يومًا.
حماية الحقوقتناول الملكية الفكرية والموافقات والخصوصية وعدم استغلال الصور والقصص.
الشراكاتتصور متعدد القطاعات يجمع الجامعات والجهات الحكومية والقطاع الخاص.

أقوى ثلاث نقاط في الوثيقة

• وضوح التحول الاقتصادي من عرض الموهبة إلى صناعة الفرصة.

• بناء مسار متكامل قبل الملتقى وأثناءه وبعده.

• الانتباه المبكر للحقوق والحوكمة والوصول الشامل.

وهذه مزايا ينبغي تطويرها لا استبدالها.

رابعًا: السلبيات ونقاط الضعف والفجوات

الملاحظةدرجة الأولويةالمعالجة المطلوبة
عدم وجود دراسة طلب موثقة من أصحاب العمل والمستثمرينحرجةإجراء مسح لاحتياجات الجهات قبل إطلاق الترشيح.
مؤشرات الأداء طموحة دون إظهار أساس حسابي أو تجارب سابقة تدعمهامرتفعةاعتماد خط أساس وسيناريوهات متحفظة ومتوسطة وطموحة.
عدم تحديد الحد الأدنى للفرص الجاهزة قبل بدء الفعاليةحرجةاشتراط فرص مؤهلة ومؤكدة قبل استضافة المرشحين.
قصر متابعة الأثر على 180 يومًامرتفعةإضافة قياس الاستدامة بعد 12 شهرًا.
عدم تفصيل رحلة المشارك غير المختارمرتفعةتقديم تغذية راجعة ومسارات إحالة أو تطوير اختيارية.
عدم تفصيل اختبار الوصول الشامل بواسطة مستخدمين فعليينحرجةاختبار المنصة والموقع والخدمات بمشاركة أشخاص ذوي إعاقات متنوعة.
جمع فئات عمرية ومجالات مختلفة في تجربة واحدةمرتفعةتصميم مسارات متخصصة للناشئين والبالغين بحسب طبيعة الفرصة.
عدم وجود خطة تمويل مرتبطة بمراحل الإنجازمرتفعةاعتماد بوابات مالية تمنع الالتزام قبل تأمين الموارد.
غياب تحديد تفصيلي لمسؤولية تنفيذ كل مهمة ومواعيدهامرتفعةإعداد مصفوفة مسؤوليات وخطة تشغيل يومية.
الاعتماد المحتمل على التغطية الإعلامية في إبراز النجاحمتوسطةجعل النتائج المتحققة هي أساس الرسالة الإعلامية.

الملاحظة المالية الدقيقة

ورد في الصفحة الثانية من نموذج الفعالية اختلاف بين المبلغ المكتوب رقمًا والمبلغ المكتوب بالحروف، بينما ورد في الجدول التفصيلي بالصفحة الثالثة عشرة إجمالي 1,090,000 ريال سعودي.

وبجمع البنود العشرة الواردة في الجدول التفصيلي، يبلغ مجموعها فعلًا 1,090,000 ريال.

وعليه، يجب تصحيح نموذج الفعالية ليتطابق الرقم والحروف مع الميزانية المعتمدة، وتوضيح ما إذا كانت الضرائب والاحتياطيات مشمولة أم لا.

كما أن تقدير خفض الاحتياج النقدي إلى 700-850 ألف ريال مشروط بالحصول على مساهمات عينية فعلية، وليس توفيرًا مضمونًا.

ملاحظة جوهرية حول عدالة الاختيار

المعيارالوزن
جودة الموهبة أو المنتج25%
الدليل والإنجاز20%
قابلية التطوير20%
قابلية التحويل إلى فرصة20%
الالتزام والاستعداد10%
الأثر المتوقع5%

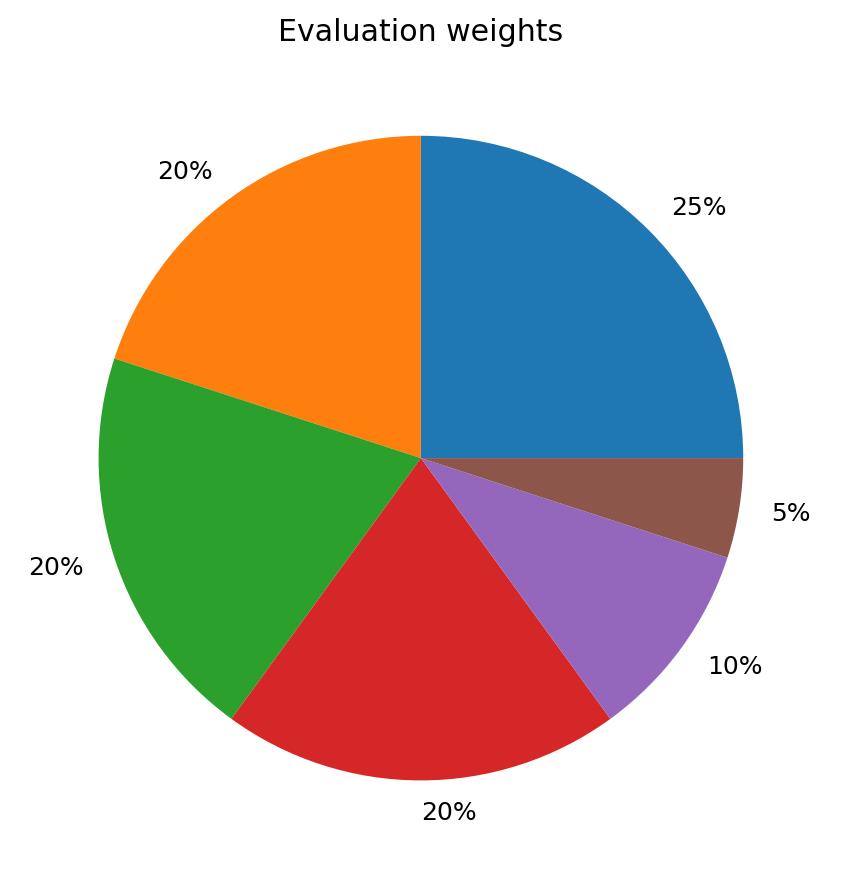

رسم توضيحي: توزيع أوزان التقييم كما وردت في المقترح الأصلي.

هذا توزيع مناسب كنقطة انطلاق، لكنه قد يمنح أفضلية غير مقصودة للمتقدمين الذين سبق أن أتيحت لهم فرص التدريب والعرض والتسويق، على حساب مواهب أصيلة لم تتوافر لها تلك الفرص.

أوصي بإضافة تقييم للقدرة الفعلية في ظروف ميسرة، وفصل قياس جودة الموهبة عن قياس جاهزيتها التجارية؛ فلا تُستبعد موهبة استثنائية لمجرد أنها لم تصل بعد إلى مرحلة الاستثمار.

خامسًا: التصور التطويري للوصول بالملتقى إلى أعلى مستويات التميز

أقترح المحافظة على الاسم والهوية العامة، مع إعادة بناء التجربة التشغيلية حول مفهوم:

من اكتشاف الموهبة إلى صناعة الفرصة

ملتقى وطني يصنع نتائج قابلة للتحقق، لا مجرد حدث ينتهي بانتهاء الحضور.

1. المرصد الوطني للمواهب

إنشاء سجل رقمي محكوم الصلاحيات للمواهب المشاركة، يتيح تصنيفها بحسب المجال والمهارات ومستوى الجاهزية والفرص المطلوبة، دون إتاحة بياناتها للجهات الخارجية إلا وفق الضوابط النظامية.

2. مختبر اكتشاف القدرات

إضافة اختبارات أداء عملية ميسرة في البرمجة والتصميم والابتكار والحرف والإعلام وغيرها، بدل الاكتفاء بالشهادات والمقابلات. ويمكن الاستفادة من الذكاء الاصطناعي في تنظيم الملفات، دون جعله صاحب القرار النهائي في الاختيار.

3. سوق الفرص الحقيقي

دعوة الشركات لتسجيل احتياجات محددة مسبقًا: وظائف، مشاريع، عقود شراء، احتضان، أو تطوير منتجات. ثم مطابقة المواهب معها قبل افتتاح الملتقى.

4. مسرح الموهبة الحية

تقديم عروض فعلية أمام جهات الفرص، بحيث يُظهر كل مشارك ما يستطيع إنجازه. وتكون العروض مرتبطة بالمهارة والقيمة العملية، لا بمجرد سرد قصة شخصية مؤثرة.

5. مجلس المواهب الاستشاري

تشكيل مجلس من الأشخاص ذوي الإعاقة أنفسهم، يمثل تنوع الخبرات واحتياجات الوصول، ويشارك في تصميم الفعالية واختبار خدماتها ومراجعة تجربة المشاركين.

6. مسار المواهب الناشئة

تخصيص مسار للفئة العمرية 14-17 سنة، يركز على الاكتشاف والإرشاد والاحتضان التعليمي، مع فصل الفرص التجارية والتعاقدية التي تستلزم متطلبات نظامية خاصة.

7. عيادات تحويل الموهبة إلى مشروع

تقديم استشارات فردية متخصصة في التسعير، والتسويق، والملكية الفكرية، والعقود، وبناء نماذج الأعمال، وإعداد العروض الاستثمارية.

8. تجربة وصول شامل نموذجية

تصميم تجربة كاملة من التسجيل إلى السفر والاستقبال والمشاركة والمغادرة، مع اختبارها عمليًا، وتوفير خيارات مشاركة عن بُعد لمن يتعذر حضورهم.

9. منصة قياس الأثر المباشر

لوحة مؤشرات تميز بين الطلبات والمقابلات وخطابات النوايا والعقود الموقعة والفرص التي بدأ تنفيذها فعليًا، مع حماية المعلومات الشخصية والتجارية.

10. برنامج ما بعد الملتقى

إنشاء وحدة متابعة لمدة 12 شهرًا، تنسق بين المواهب والجهات، وتتحقق من استمرار التوظيف، ونمو المشاريع، وتحول التعهدات إلى نتائج فعلية.

سادسًا: إعادة تصميم رحلة الملتقى

المرحلةالوصف
الترشيح الوطنيوصول ميسر إلى المتقدمين في جميع المناطق.
التحقق والتقييمتقييم متخصص قائم على الأدلة والأداء الفعلي.
التجهيزبطاقة موهبة وملف فرصة وخطة تطوير.
المطابقة المسبقةتحديد الجهات والفرص المناسبة لكل موهبة.
الملتقىعرض القدرات والمقابلات والتفاوض وتوثيق الالتزامات.
التنفيذ والمتابعةقياس النتائج بعد 30 و90 و180 و365 يومًا.

اليوم الأول: يوم اكتشاف القيمة

يبدأ بافتتاح رسمي موجز، يليه عرض الرؤية الوطنية للمبادرة، ثم تجارب مختارة يقدمها أصحاب المواهب بأنفسهم. وتُخصص بقية الفترة للعروض الحية ومعرض المنتجات وجلسات التعارف المهني والعيادات المتخصصة.

اليوم الثاني: يوم صناعة الفرص

تُعطى الأولوية للمقابلات المجدولة مسبقًا، واجتماعات المستثمرين، ومراجعة نماذج الأعمال، والتفاوض، وتوثيق الاتفاقات والخطوات التنفيذية.

أوصي بأن تكون المساحة الزمنية الأكبر للقاءات المباشرة بين أصحاب المواهب وجهات الفرص، لا للمحاضرات والكلمات الرسمية.

سابعًا: الأهداف والمؤشرات المقترحة

المقترح الأصلي يستهدف 500 طلب، و150 تقييمًا متخصصًا، و60 موهبة نهائية، و50 جهة فرص، و120 جلسة مطابقة، و40 خطاب نية أو فرصة أولية، و25 فرصة متحققة أو في مرحلة تعاقد متقدمة خلال 90 يومًا.

المؤشرالمستهدف التطويري المقترح
الطلبات المكتملة500 فأكثر
المواهب النهائية60
الجهات المشاركة بفرص محددة50
جلسات المطابقة المنفذة فعليًا120 فأكثر
الفرص الأولية الموثقة40
الفرص التي بدأت فعليًا خلال 180 يومًا25
متابعة حالة الفرص بعد سنة100% من الحالات الموثقة
اختبار الوصول الشامل قبل الافتتاحاجتياز جميع المتطلبات الحرجة

هذه أهداف تخطيطية مقترحة، وليست توقعات مؤكدة. ويجب اعتمادها نهائيًا بعد دراسة السوق والشركاء والميزانية.

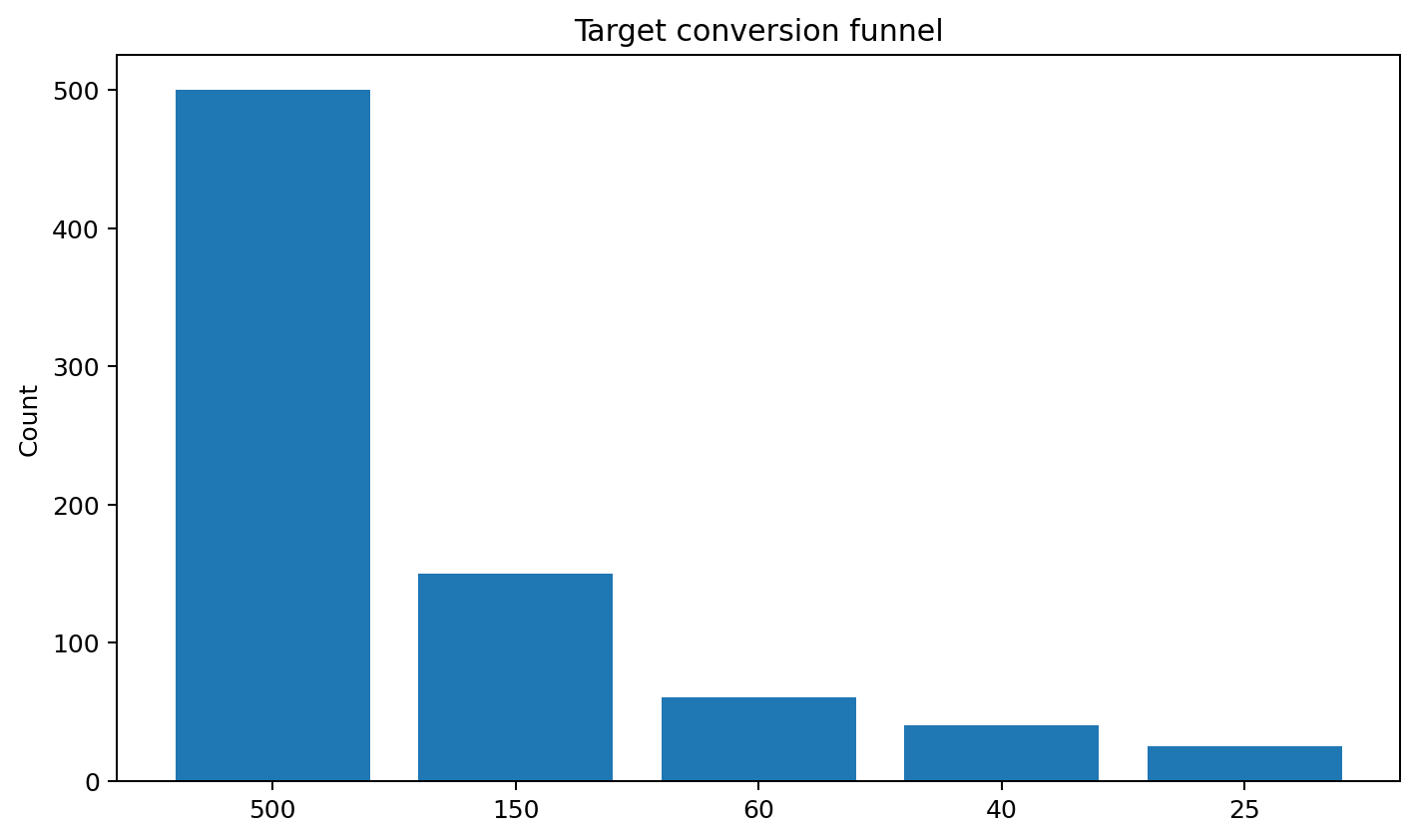

مسار التحويل المستهدف من الطلب إلى الفرصة. الفرص ليست بالضرورة لأشخاص مختلفين؛ لذلك لا يصح تفسير كل مرحلة بوصفها عددًا مستقلًا من المستفيدين دون تعريف واضح.

ثامنًا: الضبط المالي والاستدامة

أوصي بإبقاء الميزانية الأصلية البالغة 1,090,000 ريال سعودي سقفًا مرجعيًا مؤقتًا، وعدم اعتمادها للصرف قبل استكمال عروض الأسعار وخطة التمويل.

• نسخة أساسية تضمن جودة الاكتشاف والمطابقة والوصول الشامل.

• نسخة متوسطة تتوسع في المعرض والتغطية والتجهيزات بحسب الموارد المؤكدة.

• نسخة موسعة مشروطة برعايات إضافية مؤكدة.

ولا أوصي بخفض ميزانية الوصول الشامل أو التقييم المتخصص أو متابعة الأثر من أجل زيادة الإنفاق على الديكور والضيافة والإنتاج الإعلامي.

تفصيل الميزانية التقديرية الأصلية

البندالقيمة (ريال)ملاحظات
إدارة المشروع والحوكمة70,000إدارة، سكرتارية، اجتماعات، تقارير، أنظمة متابعة.
منصة التسجيل والوصول الرقمي90,000تطوير النموذج، الاستضافة، الدعم، التوافق مع الوصول، والبيانات.
التقييم واللجان المتخصصة80,000محكمون، مقابلات، اختبارات عملية، توثيق، وتيسيرات.
تجهيز ملفات الفرص100,000ملفات أعمال، تصوير، عروض، خطط تطوير أولية، وعيادات تحضيرية.
الموقع والمعرض والإنتاج300,000تجهيزات، أجنحة، منصة، صوت وإضاءة، شاشات، بنية تقنية.
السفر والإقامة والضيافة150,000المواهب من المناطق والضيوف والوجبات والنقل.
الوصول الشامل والتيسيرات60,000لغة إشارة، تقنيات مساندة، نقل مهيأ، مرافقون، منطقة هادئة.
الإعلام والهوية والتوثيق90,000حملة، تصميم، إنتاج، بث، تصوير، تقرير وقصص أثر.
الخبرات الدولية80,000سفر أو مكافآت أو ترجمة وتنظيم مشاركة حضورية/عن بعد.
التشغيل والسلامة واللوجستيات70,000تنظيم، أمن وسلامة، طبي، متطوعون، مطبوعات واحتياجات تشغيلية.

توزيع بنود الميزانية التقديرية الأصلية.

نموذج التمويل والرعاية الوارد في المقترح

الفئةالمساهمة المقترحةالمزايا
شريك استراتيجي300,000 ريال فأكثر أو ما يعادلهاحضور رئيس في الهوية والافتتاح، جناح رئيس، جلسة قطاعية، وتقرير أثر مخصص.
راعٍ رئيس200,000 ريالظهور رئيس، جناح، مشاركة في منصة الفرص، وعدد من بطاقات الضيافة.
راعٍ داعم100,000 ريالظهور داعم، جناح، وإتاحة لقاءات المطابقة.
شريك عينيخدمات أو تجهيزات بقيمة معتمدةيُذكر بصفته وفق القيمة الفعلية: موقع، سفر، تقنية، إعلام، تيسيرات أو ضيافة.
شريك فرصدون اشتراط مساهمة ماليةيلتزم بتقديم فرص موثقة أو مقابلات أو احتضان أو شراء أو تطوير.

يجب فصل لجنة التقييم عن لجنة الرعايات فصلًا واضحًا، ويُمنع منح أي راعٍ حق التدخل في نتائج التقييم أو اختيار المواهب.

تاسعًا: الحوكمة والالتزام النظامي

أحسن المقترح في التنبيه إلى تضارب المصالح المحتمل بين الجمعية ومركز عطاء، وفي اشتراط عدم استخدام أسماء الجهات وشعاراتها قبل موافقتها.

• اعتماد مصفوفة للصلاحيات والتوقيعات المالية.

• توثيق القرارات التي تستوجب تنحي صاحب المصلحة.

• تعيين مسؤول مستقل لحماية حقوق المشاركين والتظلمات.

حماية البيانات الشخصية

ينبغي التعامل مع بيانات المشاركين وفق نظام حماية البيانات الشخصية ولائحته التنفيذية، مع تحديد أغراض المعالجة، والحد الأدنى من البيانات اللازمة، وضوابط المشاركة، ومدد الاحتفاظ، وحقوق أصحاب البيانات، وصلاحيات المستخدمين، وضوابط التصوير والنشر والموافقات ذات الصلة.

ربط المبادرة ببرامج التوظيف

توجد فرصة مهمة لربط المبادرة بخدمات صندوق تنمية الموارد البشرية، ومنها قنوات التوظيف ودعم التوظيف، وفق شروط الأهلية المعتمدة لكل خدمة، بحيث تتكامل المبادرة مع البرامج القائمة ولا تكررها.

اللجان التنفيذية ومسؤولياتها

اللجنةالمهمة
اللجنة التوجيهيةالاعتماد، حل التعارضات، العلاقات العليا، الميزانية، ومراقبة المخاطر.
اللجنة التنفيذيةالخطة اليومية، الجدول، الموردون، الشركاء، المكان، والتقارير.
اللجنة العلمية والتقييمالمعايير، المحكمون، الفرز، المقابلات، وجودة القرارات.
لجنة الوصول وحقوق المشاركينالتيسيرات، الخصوصية، السلامة، الشكاوى، وإتاحة المكان والمحتوى.
لجنة الشراكات والفرصأصحاب العمل، المستثمرون، الحاضنات، وجدولة المطابقات وتوثيق الالتزامات.
لجنة الإعلام والفعاليةالهوية، الإعلان، المحتوى، التوثيق، المعرض، وإدارة الجمهور.
وحدة الأثر والمتابعةمتابعة 30/90/180 يومًا، والتحقق من الفرص، ورفع تقرير النتائج.

تحليل المخاطر وخطة المعالجة

نوع الخطرالخطرالمستوىالمعالجة المقترحة
تشغيليتأخر الموافقات أو الجاهزية التقنيةمرتفعبوابات قرار واضحة، وجدول تصعيد، وتجربة مسبقة.
ماليعدم اكتمال الرعايات أو ارتفاع التكلفةمرتفعتدرج في نطاق التنفيذ، وعدم الالتزام قبل التمويل، وبدائل عينية.
حقوقيقصور في الوصول أو انتهاك الخصوصيةمرتفعاختبار وصول فعلي، موافقات واضحة، ومسؤول حقوق مستقل.
سمعةإعلان فرص غير مؤكدة بوصفها نتائجمرتفعتعريف موحد للفرصة، وفصل النية عن العقد والتنفيذ.
تقييمتحيز أو تضارب مصالحمتوسط-مرتفعإقرارات سرية وتضارب مصالح، وتعدد المحكمين، وآلية اعتراض إجرائي.
سلامةطوارئ صحية أو إخلاء غير ميسرمرتفعخطة طوارئ وإخلاء شاملة وميسرة، وفريق طبي ونقاط تجمع.
تقنيتعطل منصة التسجيل أو ضعف الوصول الرقميمتوسطاختبار تحميل، نسخ احتياطي، قنوات بديلة هاتفية وحضورية.
استدامةتراجع المتابعة بعد انتهاء الملتقىمرتفعوحدة متابعة 12 شهرًا ومؤشرات مرحلية ومالك لكل فرصة.

خطة الاتصال والإعلام

• هوية اتصالية تركز على القدرة والإنجاز لا على الشفقة أو الإثارة العاطفية.

• رسائل منفصلة للمتقدمين، وأصحاب العمل، والمستثمرين، والرعاة، والجمهور.

• استخدام قصص أثر بعد تحقق النتائج وبموافقات صريحة.

• توفير محتوى ميسر: ترجمة بلغة الإشارة، نصوص بديلة، وصف بصري، وتباين مناسب.

• التفريق في التغطية بين الترشيح، والمطابقة، وخطاب النية، والعقد، والفرصة المنفذة.

ضوابط الصور التوضيحية في النسخة الرسمية

أي صور توضيحية افتراضية تُستخدم في النسخة الرسمية يجب أن تكون متوافقة مع الهوية السعودية؛ الرجل بزي سعودي مناسب، والمرأة بلباس محتشم، مع التنبيه بوضوح إلى أن الصور «تصورات توضيحية» وليست توثيقًا لفعالية أُقيمت بالفعل. ولا تُستخدم شعارات الجهات إلا بعد الموافقات الرسمية.

عاشرًا: خطة التنفيذ والقرارات الحاسمة

المرحلةالمطلوب قبل الانتقال
الاعتمادموافقة الجهة المالكة وتحديد المسؤوليات والصلاحيات.
دراسة الجدوىإثبات احتياجات السوق وتقدير التكلفة والفرص.
بناء الشراكاتتأكيد الجهات المستعدة لتقديم فرص فعلية.
التجربة الأوليةاختبار التسجيل والتقييم والمطابقة والوصول الشامل.
الإطلاق الوطنيبدء الترشيح بعد اجتياز متطلبات الجاهزية.
تنفيذ الملتقىتشغيل العروض والمقابلات والتوثيق.
متابعة الأثرتقارير موثقة حتى نهاية السنة الأولى.

الجدول الزمني المقترح لستة أشهر

الفترةالمرحلةالأعمال الرئيسة
الشهر 1الاعتماد والتأسيساجتماعات تأسيسية وتطويرية، اعتماد الفكرة، تشكيل اللجان، خطاب الرعاية، تحديد الموقع والتاريخ والميزانية الأولية.
الشهر 2بناء المساربناء النموذج الإلكتروني، دليلا الترشيح والتقييم، الهوية، وخطة الإعلام والرعايات.
الشهران 2-3الترشيح الوطنيحملة 6 أسابيع، لقاءات تعريفية، دعم التسجيل، ومتابعة التغطية الجغرافية.
الشهر 4الفرز والتقييمفرز إداري، لجان تخصصية، مقابلات، درجات، اعتراضات إجرائية، وإعلان المختارين.
الشهر 5تجهيز الفرصبطاقات المواهب، خطط التطوير، تدريب العرض، استقطاب الجهات، وجدولة المطابقات.
الشهر 6الملتقىتنفيذ يومين، تسجيل الفرص وخطابات النوايا، الإعلام والتوثيق، وقياس رضا المشاركين.
بعد الملتقىمتابعة الأثرمتابعة بعد 30 و90 و180 و365 يومًا، معالجة العوائق الممكنة، وتقرير الأثر النهائي.

عرض بصري للجدول الزمني المقترح.

التجربة التشغيلية المصغرة

أقترح إجراء تجربة تشغيلية مصغرة تضم عددًا محدودًا من المواهب والجهات قبل إطلاق المبادرة وطنيًا. والهدف منها اكتشاف العوائق في التسجيل والتقييم والمطابقة والوصول الشامل، لا تحويل المشروع إلى فعالية إضافية مكلفة.

الحادي عشر: خلاصة الدراسة والتوصية النهائية

بعد تحليل الوثيقة ومقارنتها بالممارسات الدولية، فإنني أوصي بالموافقة المبدئية على تطوير المبادرة، وليس باعتماد تنفيذها النهائي بصيغتها الحالية.

فالمقترح يمتلك فكرة قوية، وهوية واضحة، وأساسًا تنظيميًا متقدمًا، ويحتاج إلى استكمال خمسة ملفات حاسمة:

• دراسة جدوى اقتصادية وتشغيلية قائمة على طلب فعلي من جهات الفرص.

• نموذج تقييم أكثر إنصافًا للمواهب المختلفة.

• خطة مالية تفصيلية قابلة للتمويل والتحقق.

• منظومة وصول شامل مختبرة عمليًا وحوكمة واضحة للبيانات والحقوق.

• برنامج متابعة يقيس الفرص المتحققة واستدامتها بعد عام كامل.

والفارق بين ملتقى ناجح وملتقى وطني استثنائي هو أن الأول يترك ذكرى جميلة، أما الثاني فيترك فرصًا قائمة وأثرًا مستمرًا.

وأرى أن طموح المبادرة ينبغي ألا يتوقف عند إقامة نسخة متميزة في منطقة عسير، بل أن يكون تأسيس نموذج سعودي قابل للتكرار في مناطق المملكة، تقوده نتائج موثقة ومعايير ثابتة وشراكات مستدامة.

معلومات أصلية مهمة يجب حفظها عند العرض

• صاحب الفكرة والمقترح الأولي كما ورد في الوثيقة: الأستاذ نايف الشهري.

• مراجعة وتطوير التصور الوطني والخطة التنفيذية كما ورد في الوثيقة: المستشار منصور بن محمد الشهراني.

• الجهة المقترحة للرفع والاعتماد: الجمعية السعودية للتربية الخاصة (جستر) - جامعة الملك سعود.

• المقر التحضيري المقترح: مركز عطاء للرعاية النهارية بأبها.

• الموقع المقترح للملتقى: مركز المعارض والمؤتمرات بالمدينة الجامعية بالفرعاء - جامعة الملك خالد، وفق الموافقات.

• المشاركة الدولية المقترحة: 3-5 خبراء أو جهات نوعية، دون فتح تسجيل دولي للمواهب في النسخة الأولى.

المراجع الأساسية للدراسة

المرجعالاستخدام في الدراسة
المقترح الأصلي«الملتقى الوطني لاكتشاف واستثمار مواهب الأشخاص ذوي الإعاقة» - وثيقة مقترح الفعالية وخطتها التنفيذية الأولية.
منظمة العمل الدوليةمواد وأدلة تتعلق بالتوظيف الدامج، وحقوق الأشخاص ذوي الإعاقة في بيئة العمل، ومعارض التوظيف الدامج.
مايكروسوفتممارسات التوظيف الدامج والتقييم العملي للأشخاص ذوي التنوع العصبي.
The Valuable 500مبادرة قطاع الأعمال لتعزيز دمج الأشخاص ذوي الإعاقة وقياس الالتزامات.
صندوق تنمية الموارد البشريةخدمات التوظيف والبرامج الداعمة لسوق العمل في المملكة العربية السعودية.
سدايانظام حماية البيانات الشخصية والأدلة واللوائح ذات الصلة.

ملاحظة توثيقية: يجب في النسخة المعتمدة نهائيًا إدراج الروابط الرسمية المباشرة وتاريخ الاطلاع لكل مرجع، مع الالتزام بالمصادر الرسمية للأنظمة السعودية.

ملاحق تنفيذية مقترحة

• نموذج التقييم المتخصص حسب مجال الموهبة.

• نموذج بطاقة الموهبة وملف الفرصة.

• نموذج تسجيل جهة الفرص وتحديد الاحتياج.

• نموذج الإفصاح عن تضارب المصالح والسرية.

• نموذج موافقة معالجة البيانات والتصوير والنشر.

• نموذج اعتراض إجرائي على عملية الفرز أو التقييم.

• نموذج سجل المخاطر والإجراءات التصحيحية.

• نموذج متابعة الفرصة بعد 30 و90 و180 و365 يومًا.

• قائمة تحقق الوصول الشامل للموقع والمنصة والخدمات.

• مصفوفة المسؤوليات RACI لكل مرحلة.

كلمة ختامية

إن الاستثمار في مواهب الأشخاص ذوي الإعاقة ليس مجرد مبادرة اجتماعية عابرة، بل فرصة وطنية لإبراز قدرات بشرية قد لا تجد الطريق المناسب للوصول إلى سوق العمل أو مجالات الابتكار والإنتاج.

وكلما نجحت المبادرة في إزالة العوائق، وتوفير فرص عادلة لإظهار القدرات، وربط أصحاب المواهب بجهات قادرة على دعمهم والاستفادة من إنتاجهم، اقتربت من تحقيق غايتها الحقيقية.

فالنجاح الحقيقي ليس أن نكتشف موهبة ثم نصفق لها، بل أن نفتح أمامها بابًا تستطيع من خلاله أن تعمل وتبدع وتنتج وتواصل مسيرتها بثقة واستقلالية.

نسأل الله تعالى أن يوفق القائمين على هذه المبادرة، وأن يبارك في جهودهم، وأن يجعلها بابًا من أبواب الخير والنفع لأبناء هذا الوطن المعطاء.

إعداد الدراسة والتحليل والتوصيات التطويرية

محمد آل سحمان

دراسة مستقلة أُعدّت بناءً على طلب تقييم المقترح وتطويره، مع حفظ الحقوق الأدبية لأصحاب الفكرة والمقترح الأصلي.

الرسوم البيانية التوضيحية

أُدرجت الرسوم البيانية للمحافظة على العرض البصري للمستهدفات والأوزان والميزانية والجدول الزمني. لا تمثل نتائج محققة.

مسار تحويل الترشيحات إلى فرص
مسار تحويل الترشيحات إلى فرص — مخطط توضيحي، وليس نتائج ميدانية محققة.
الأوزان الأصلية لمعايير التقييم
الأوزان الأصلية لمعايير التقييم — مخطط توضيحي، وليس نتائج ميدانية محققة.
الميزانية التقديرية
الميزانية التقديرية — مخطط توضيحي، وليس نتائج ميدانية محققة.

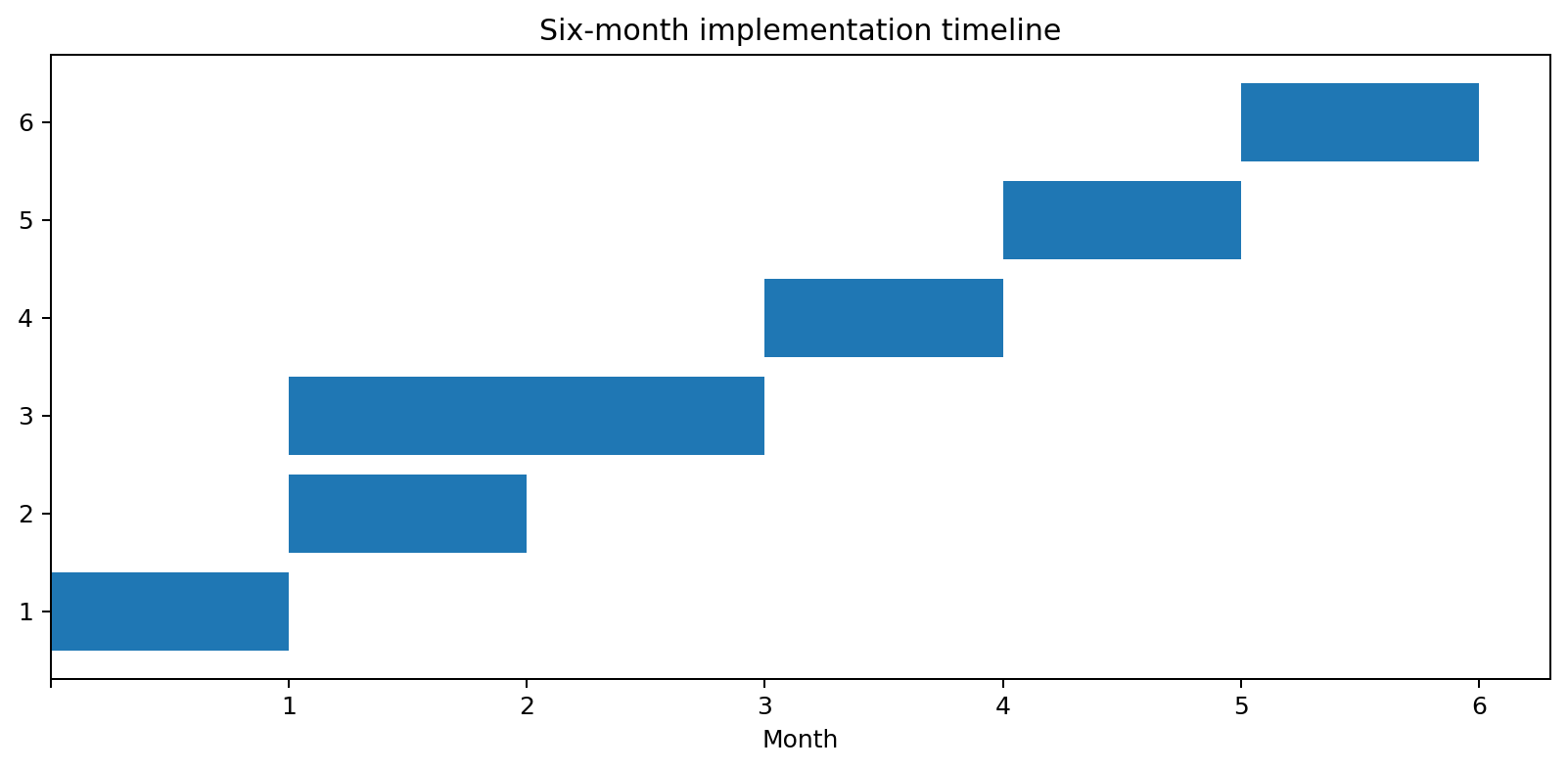

الجدول الزمني التحضيري
الجدول الزمني التحضيري — مخطط توضيحي، وليس نتائج ميدانية محققة.

المراجعة العلمية والتطويرية — الأستاذة ابتسام آل الشاعر

تُعرض الملاحظات العشر كاملة، ثم البنود المالية المستخرجة من الصورة المرفقة، مع فصل واضح بين النقد والمقترح التطويري، والحفاظ على نسبتها إلى الأستاذة ابتسام آل الشاعر.
مراجعة الأستاذة ابتسام آل الشاعر · إطار منهجي

التفريق بين قوة الفكرة وجودة التصور وإثبات الجدوى

مهم التفريق بين ثلاثة أمور عند تقييم الوثيقة: قوة الفكرة مرتفعة من حيث التوجه والغاية؛ جودة التصور التطويري جيدة وفيه اقتراحات عملية تستحق البناء عليها؛ أما إثبات الجدوى والجاهزية للتنفيذ فلا يزال بحاجة إلى بيانات وملاحق وأدلة أكثر تفصيلًا. وهذا التفريق مهم حتى لا نبالغ في تقدير الدراسة، أو نقلل من قيمة العمل الذي أُنجز فيها.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة قبل اعتماد التنفيذ

١. الفجوة البحثية: الدراسة تحلل المقترح لكنها لا تثبت الجدوى ميدانيًا

توضح الدراسة أن تقييمها مكتبي وليس تدقيقًا ميدانيًا أو دراسة جدوى رسمية. المقارنة المرجعية والتحليل الاستراتيجي لا يكفيان وحدهما لإثبات وجود طلب فعلي على الملتقى أو استعداد الجهات لتوظيف المواهب أو الاستثمار فيها.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة قبل اعتماد التنفيذ

التطوير المقترح للفجوة البحثية

إضافة استبانة أو مقابلات موثقة مع أصحاب العمل والمستثمرين والحاضنات؛ تحديد عدد الجهات التي جرى التواصل معها ونسبة استجابتها والاحتياجات التي أبدتها؛ إرفاق خطابات اهتمام أولية توضح نوع الفرص وعددها وشروطها والجهة المسؤولة عنها؛ إضافة قسم مستقل بعنوان «حدود الدراسة ومحددات الاستنتاج».

مراجعة الأستاذة ابتسام آل الشاعر · حرجة

٢. معايير تقييم المواهب تحتاج إلى فصل أكثر دقة

تتضمن الأوزان الحالية جودة الموهبة والمنتج (٢٥٪)، والدليل والإنجاز (٢٠٪)، وقابلية التطوير (٢٠٪)، وقابلية التحويل إلى فرصة (٢٠٪)، والالتزام والاستعداد (١٠٪)، والأثر المتوقع (٥٪). جمع هذه الأبعاد في درجة واحدة قد يجعل الموهبة التي سبق أن تلقت تدريبًا أو دعمًا أو فرص عرض تتفوق على موهبة ذات قدرة عالية لم تتح لها فرص مماثلة. والجاهزية التجارية ليست معيارًا صالحًا بالدرجة نفسها لجميع أنواع المواهب.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة

التطوير المقترح لعدالة التقييم

فصل «قيمة الموهبة والقدرة الفعلية» عن «الجاهزية المهنية أو التجارية»؛ وضع نماذج تقييم مستقلة للفنون والابتكار والمهارات الرقمية والحرف والريادة وغيرها؛ اعتماد مهام عملية مناسبة لطبيعة الموهبة مع التيسيرات اللازمة؛ تعريف مستويات التقييم: مبتدئ ونامٍ ومتقن ومتقدم بأوصاف سلوكية قابلة للملاحظة؛ تجربة المعايير على عينة متنوعة قبل اعتماد الأوزان النهائية وفحص اتساق درجات المحكمين.

مراجعة الأستاذة ابتسام آل الشاعر · عالية جدًا

٣. المستهدفات الرقمية طموحة لكن أساسها الحسابي غير موضح

تقترح الدراسة ٥٠٠ طلب، و١٥٠ تقييمًا متخصصًا، و٦٠ موهبة نهائية، و٥٠ جهة لديها فرص، و١٢٠ جلسة مطابقة، و٤٠ فرصة أولية موثقة، و٢٥ فرصة تبدأ فعليًا خلال ١٨٠ يومًا. الأرقام منظمة ومتسقة حسابيًا بوصفها مستهدفات، لكنها لا تصبح توقعات موثوقة إلا عند تبريرها ببيانات سابقة أو افتراضات تشغيلية واضحة.

مراجعة الأستاذة ابتسام آل الشاعر · عالية جدًا

التطوير المقترح للمستهدفات

توضيح سبب اختيار كل رقم ومصدر الافتراض الذي بُني عليه؛ تحديد الطاقة الاستيعابية للجان ومتوسط زمن تقييم كل طلب وعدد المحكمين المطلوب؛ إعداد ثلاثة سيناريوهات: متحفظ ومتوسط وطموح؛ تعريف «الفرصة المتحققة» بدقة والتمييز بين المقابلة وخطاب النية والعقد وبدء التنفيذ؛ توضيح آلية احتساب النتائج عند استفادة الشخص الواحد من أكثر من فرصة.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة قبل الالتزام بالصرف

٤. الميزانية مفصلة على مستوى البنود وليست ميزانية تنفيذية قابلة للتدقيق

إجمالي البنود العشرة هو ١٬٠٩٠٬٠٠٠ ريال والجمع صحيح وفق القيم المعروضة. رصدت الدراسة اختلافًا بين الرقم والمبلغ المكتوب بالحروف في نموذج الفعالية الأصلي. لا يظهر في الجدول تفصيل كافٍ لكميات الخدمات وأسعار الوحدات وافتراضات التسعير، ولا يتضح بشكل قاطع وضع ضريبة القيمة المضافة والاحتياطي المالي وتكلفة متابعة الأثر لمدة ١٢ شهرًا.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة قبل الالتزام بالصرف

التطوير المقترح للميزانية

إعداد جدول كميات وأسعار مع عروض أسعار أو تقديرات موثقة لكل بند رئيسي؛ تحديد ما إذا كانت المبالغ شاملة للضريبة؛ تحديد احتياطي المخاطر المالية بصورة مبررة؛ توضيح تكلفة التشغيل بعد الملتقى ومن سيتحملها ومصدر تمويلها؛ بيان قيمة المساهمات العينية وآلية تقييمها وعدم اعتبارها تمويلًا مؤكدًا قبل توثيقها؛ إعداد تدفق نقدي يربط الصرف بمراحل الإنجاز والتمويل المؤكد.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة

٥. الوصول الشامل يحتاج إلى معايير قبول واختبار موثقة

تتناول الدراسة لغة الإشارة وقارئات الشاشة والتيسيرات الحركية ووسائل التواصل البديلة والمشاركة عن بُعد. ذكر وسائل الإتاحة لا يثبت أن الموقع والمنصة وإجراءات التقييم ملائمة فعلًا للأشخاص ذوي الإعاقات المختلفة.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة

التطوير المقترح للوصول الشامل

إشراك أشخاص ذوي إعاقات متنوعة في اختبار المنصة والموقع والبرنامج قبل الإطلاق؛ إعداد قائمة تحقق بمعايير واضحة للنجاح والإخفاق؛ توثيق آلية طلب التيسيرات الفردية والاستجابة لها؛ مراجعة إتاحة النماذج والتعليمات ووسائل العرض والتواصل والنقل والإخلاء؛ تحديد مسؤول مخول بإيقاف الإطلاق إذا لم تُستوفَ متطلبات الوصول الحرجة.

مراجعة الأستاذة ابتسام آل الشاعر · عالية

٦. التوثيق العلمي للمقارنة الدولية غير مكتمل

تذكر الدراسة منظمة العمل الدولية وتجربة مايكروسوفت ومبادرة The Valuable 500 وصندوق تنمية الموارد البشرية وسدايا، لكن المراجع معروضة بصورة عامة دون روابط مباشرة وعناوين دقيقة وتواريخ نشر أو اطلاع كافية للتحقق من الادعاءات. التطوير: إضافة جدول مرجعي يوضح اسم التجربة والجهة والفترة والممارسة المستفادة والمصدر الرسمي وحدود إمكانية تطبيقها في السياق السعودي، وبيان ما اقتُبس وما جرى تكييفه ولماذا.

مراجعة الأستاذة ابتسام آل الشاعر · عالية

٧. تنوع المشاركين يحتاج إلى معالجة تشغيلية وحقوقية أوسع

تضم المبادرة مجالات وفئات عمرية واحتياجات دعم مختلفة، وتخصص مسارًا للناشئين من ١٤ إلى ١٧ عامًا. الفصل العمري وحده لا يكفي؛ فهناك اختلافات في طرق التواصل واحتياجات الدعم وطبيعة الإنجاز ومتطلبات الموافقة والحماية. التطوير: مسارات تقييم بحسب مجال الموهبة وطبيعة الأداء لا التشخيص وحده؛ بدائل تواصل وتيسيرات فردية؛ ضوابط مشاركة القاصرين وموافقات أولياء الأمور وحماية البيانات والصور وآليات الإشراف؛ تمكين الشخص نفسه من المشاركة في قراراته؛ وعدم خفض الدرجة بسبب طريقة التعبير أو سرعة الاستجابة دون مبرر مرتبط بالمعيار.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة تنظيميًا

٨. الحوكمة تحتاج إلى صلاحيات وإجراءات ملزمة

تقترح الدراسة لجانًا للتوجيه والتنفيذ والتقييم والوصول والشراكات والإعلام وتلفت إلى تضارب المصالح المحتمل. التطوير: إرفاق مصفوفة مسؤوليات RACI فعلية لكل نشاط؛ تحديد صاحب صلاحية الاعتماد النهائي وصاحب صلاحية الصرف وآلية التصعيد؛ منع الرعاة من التأثير في نتائج التقييم أو اختيار المستفيدين؛ تحديد آلية اعتراض مستقلة ومواعيد للبت وحدود الاعتراض الإجرائي؛ توضيح مسؤولية كل جهة عن بيانات المشاركين ومشاركتها ومدد الاحتفاظ بها؛ وإجراء مراجعة نظامية متخصصة للبيانات والموافقات والملكية الفكرية والعقود قبل الإطلاق.

مراجعة الأستاذة ابتسام آل الشاعر · عالية جدًا

٩. الجدول الزمني يحتاج إلى ضبط الاعتماديات

يوزع الجدول المقترح التحضير على ستة أشهر، لكنه يضع بناء المسار في الشهر الثاني بالتزامن مع بداية الترشيح الممتدة إلى الشهرين الثاني والثالث. يمكن تنفيذ بعض الأعمال بالتوازي، لكن بدء الترشيح قبل اكتمال معايير التقييم واختبار الوصول والجاهزية التشغيلية قد يخلق التزامات يصعب الوفاء بها. التطوير: بوابات قرار واضحة؛ لا يبدأ الترشيح إلا بعد اعتماد المعايير والنماذج وقنوات الدعم؛ ولا يعلن اختيار المشاركين نهائيًا قبل اكتمال التقييم؛ ولا يُطلق الملتقى قبل توثيق الفرص والتمويل واجتياز اختبارات الجاهزية.

مراجعة الأستاذة ابتسام آل الشاعر · حرجة لقياس الأثر

١٠. قياس الأثر يحتاج إلى خط أساس وتعريفات موحدة

الانتقال إلى متابعة تمتد حتى ٣٦٥ يومًا خطوة قوية، لكن لا ينبغي أن تقتصر المتابعة على عد العقود أو الفرص. التطوير: قياس وضع المشارك قبل الملتقى من حيث المهارات والجاهزية والوضع المهني أو التجاري؛ تعريف الاستمرار في العمل أو المشروع وجودة الفرصة ومدى ملاءمتها؛ قياس رضا المشاركين عن التيسيرات والعدالة والتغذية الراجعة؛ توثيق أسباب عدم تحقق الفرص؛ تحديد مسؤول جمع البيانات ومواعيد التقارير وآلية التحقق من صحة النتائج؛ وقياس جودة النتائج لا عددها فقط.

مراجعة الأستاذة ابتسام آل الشاعر · ملاحظة مالية من الصورة

ملحق مالي: الموقع والمعرض والإنتاج — ٣٠٠٬٠٠٠ ريال

يمثل نحو ٢٧٫٥٪ من إجمالي الميزانية؛ لذا يلزم تفصيل تكاليف الموقع والتجهيزات والإنتاج، ومقارنة عروض الأسعار. ولا يعني ذلك بالضرورة أن المبلغ مبالغ فيه.

مراجعة الأستاذة ابتسام آل الشاعر · ملاحظة مالية من الصورة

ملحق مالي: السفر والإقامة والضيافة — ١٥٠٬٠٠٠ ريال

تحديد عدد المستفيدين، ومتوسط تكلفة الفرد، وعدد ليالي الإقامة، وآلية توفير النقل المهيأ للأشخاص ذوي الإعاقة.

مراجعة الأستاذة ابتسام آل الشاعر · ملاحظة مالية من الصورة

ملحق مالي: المنصة والوصول الرقمي — ٩٠٬٠٠٠ ريال

تحديد نطاق التطوير والتراخيص والصيانة ومتطلبات الأمن السيبراني وتكاليف الاستضافة بعد انتهاء الفعالية.

مراجعة الأستاذة ابتسام آل الشاعر · ملاحظة مالية من الصورة

ملحق مالي: الوصول الشامل والتيسيرات — ٦٠٬٠٠٠ ريال

إعداد تقدير للتكاليف وفق الاحتياجات الفعلية للمشاركين، مع ضمان عدم تقليص التيسيرات اللازمة لمجرد الالتزام بسقف الميزانية.

مراجعة الأستاذة ابتسام آل الشاعر · ملاحظة مالية من الصورة

ملحق مالي: متابعة الأثر

توضيح التكاليف والموارد البشرية اللازمة لمتابعة النتائج طوال سنة كاملة، وإدراجها ضمن الميزانية بدلًا من تركها ضمنية.

حدود الاعتماد والنشر

الوثيقة الحالية تدمج نص الدراسة الأساسية والملاحظات التطويرية، ولا تعني اعتماد التنفيذ أو إثبات الجدوى الميدانية. لم تُستحدث نتائج استبانات أو خطابات اهتمام أو عروض أسعار غير متوافرة. يُوصى بمراجعة النسخة قبل نشرها للعامة، خاصةً الإسناد والمراجع والمعلومات المالية.
